店舗やスーパーの新設のアスファルト舗装工事はお任せください。店舗やスーパーの駐車場の着工から完了までに流れを、写真と説明文で紹介いたしました。店舗やスーパーの駐車場のアスファルト舗装工事の料金・単価に関しましては、下記の『舗装工事の価格・費用』をご参照ください。
空地になっていた、お店の脇に店舗用・来客用の駐車場を作る工事の流れです。舗装工事の料金・単価につきましては、下欄の『舗装工事の価格・費用』をご参考にして下さい。
高さ調整のため、計画より、砕石10cm・アスコン5cm、計15cmの土を鋤取り、発生土を場外残土処分します。
バックホーで粗調整をしながら、ローラーで転圧し、路床築造のための整地・転圧を行います。
再生砕石を敷き均し、ローラーにて転圧をかけ、路盤を仕上げていきます。
路盤が完了しましたら、透水性アスコンですので、乳剤を撒かずに工事となります。
駐車場を現場を3区に分け、フィニッシャーにて合材を敷き均します。
敷きならされたアスコンをローラーにて、十分転圧します。

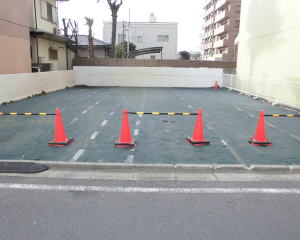

区画線ライン工事が数日後なので、コーンを置き、現場内へ第三者が入らないようにします。
透水性アスコン工事、区画線ライン工事の完了を以て、店舗やスーパーのお客様用用駐車場・店舗用車両置き場の工事の完了となります。
店舗やスーパーの駐車場のアスファルト舗装工事の新設・打ち換え・オーバーレイ工事はお任せ下さい。舗装工事の費用・単価・価格を「見積書」を使って分かりやすく説明いたしました。店舗やスーパーの駐車場のアスファルト舗装工事のご予定がございましたら、下記の「舗装工事の見積書」をご参考にして下さい。
